2月28日,,,,,,,,柳南改扩建№7标缆索吊装系统主塔架首节段开始安装。。。。。。
缆索吊装系统的施工是项目关键线路的关键工序,,,,,,,,为保证缆索吊装系统的安装进度,,,,,,,,项目采取以下措施,,,,,,,,一是派技术管理人员驻厂监造,,,,,,,,保证塔架材料的质量以及加工进度,,,,,,,,确保塔架钢管按时运输到场!!!。;;;;;二是4台大型塔吊同时施工,,,,,,,,保证塔架安装的进度;;;;;三是组织吊装队伍节后迅速进场!!!。;;;;;四是提前完成塔架桩基的施工,,,,,,,,为安装做准备。。。。。。
目前,,,,,,,,项目拱肋总拼场正同时进行两个半拱的拼装;;;;;缆索吊装系统地锚及扣索地锚正在施工,,,,,,,,将于3月底完成浇筑;;;;;特大桥两岸拱座将于4月初完成施工;;;;;缆索吊装系统将于4月底完成安装,,,,,,,,5月初试吊。。。。。。(道桥分公司 郭晓鸣 文 / 陆剑锋 图)

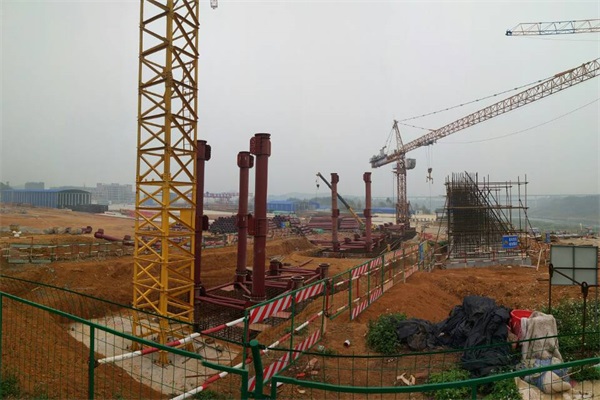

主塔塔架首节段安装
